Giới thiệu
Tài liệu này cung cấp lộ trình chi tiết để triển khai chương trình 5S tại Bệnh viện A80, bắt đầu từ ngày 01/6/2026 và kéo dài đến ngày 30/9/2026. Lộ trình này được thiết kế để đảm bảo tính hiệu quả và sự tham gia của toàn bộ nhân viên trong bệnh viện. Chương trình 5S tập trung vào việc cải tiến môi trường làm việc, tăng năng suất và giảm thiểu lãng phí.
Tóm tắt

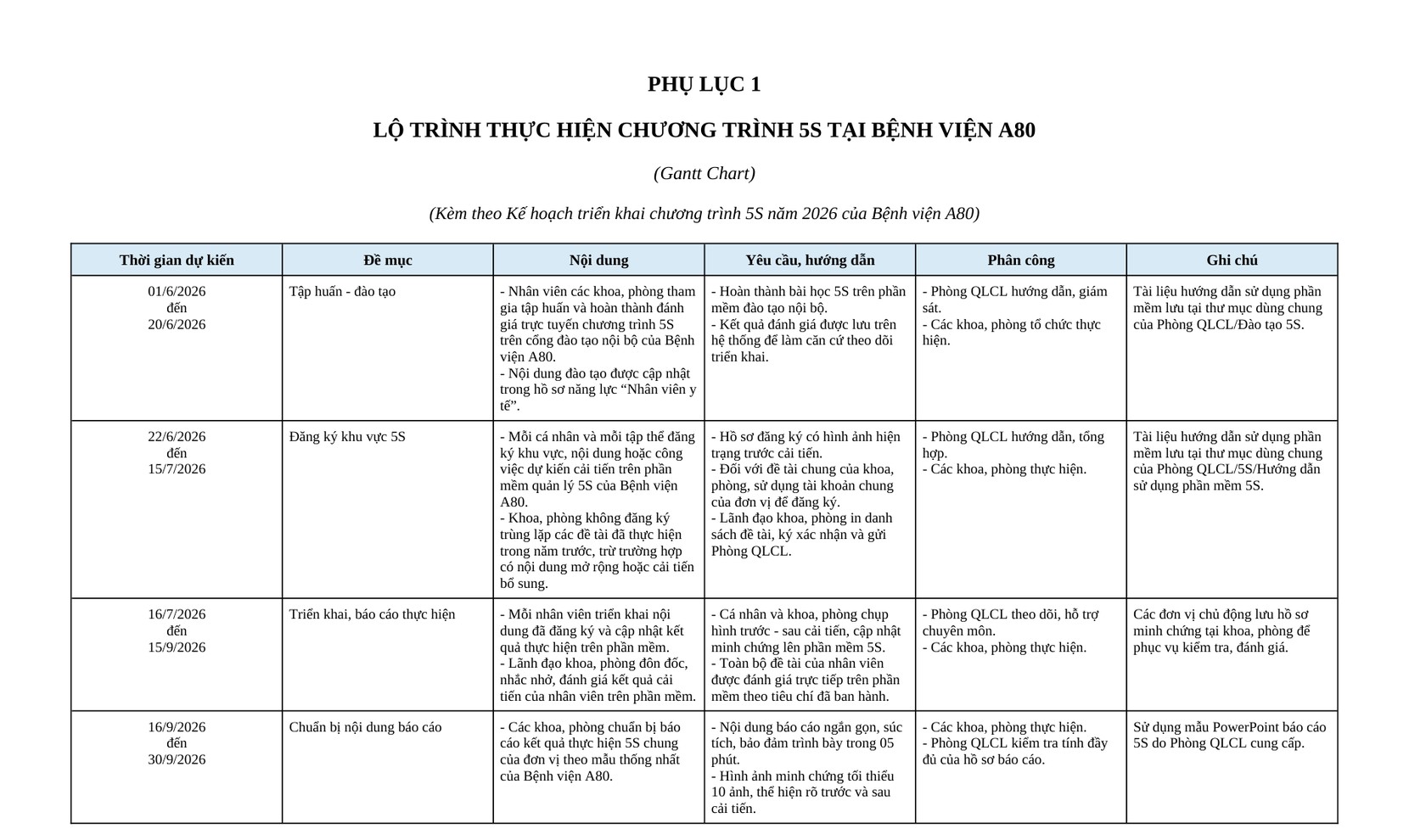

Lộ trình thực hiện chương trình 5S tại Bệnh viện A80 bao gồm các giai đoạn chính: (1) Tập huấn và đào tạo nhân viên, (2) Đăng ký khu vực 5S, (3) Triển khai và báo cáo thực hiện, và (4) Chuẩn bị nội dung báo cáo. Mỗi giai đoạn đều có các mốc thời gian cụ thể và yêu cầu, hướng dẫn rõ ràng. Phòng QLCL đóng vai trò quan trọng trong việc hướng dẫn, giám sát và hỗ trợ các khoa, phòng thực hiện chương trình. Kết quả thực hiện sẽ được đánh giá và công bố, khen thưởng theo quy định của bệnh viện. Lộ trình này có thể điều chỉnh theo kế hoạch công tác thực tế, nhưng không làm thay đổi trình tự triển khai chương trình 5S.
- Đăng nhập để gửi ý kiến
